Uma rede pode parecer concluída na superfície e ainda guardar uma conexão incorreta, uma junta deslocada ou um trecho com traçado diferente do projeto. A fiscalização de obras de saneamento precisa comparar o que foi aprovado com o que foi efetivamente construído, documentar divergências e verificar o desempenho antes do recebimento definitivo.
O que conferir durante a execução?
O acompanhamento começa com projeto, especificações e critérios contratuais. Em campo, a equipe verifica locação, alinhamento, cotas, materiais, conexões, poços e condições da vala. Registros fotográficos feitos antes do reaterro são particularmente importantes, pois alguns elementos deixarão de ser visíveis.
A conferência deve considerar também desvios autorizados e sua justificativa. Uma alteração pode ser tecnicamente adequada, mas precisa estar refletida na documentação final para que a operação não herde uma rede desconhecida.
Elementos críticos a verificar antes do reaterro:
- Comparar traçado, diâmetro e pontos de conexão com o projeto
- Verificar juntas, assentamento e integridade dos tubos
- Confirmar que o material entregue corresponde às especificações (tipo de PVC, PEAD, concreto armado, diâmetro nominal)
- Registrar testes de estanqueidade ou pressão hidrostática conforme contrato
- Conferir compactação do solo em camadas e grau de compactação (geralmente 95% da densidade máxima)
- Documentar correções executadas e suas justificativas técnicas
- Exigir que o cadastro final reflita a rede implantada, não copie automaticamente a planta inicial
Como verificar o que ficou dentro da tubulação?
Inspeção após a instalação
A inspeção visual interna, quando tecnicamente viável, revela defeitos que uma vistoria na superfície não mostra. O televisionamento permite identificar com precisão:
- Juntas abertas ou desalinhadas (deslocamento superior a 10 mm pode indicar problema estrutural)
- Deformações ovalizadas ou achatamento de tubos
- Fissuras longitudinais e circunferenciais
- Materiais deixados na rede (areia, pedras, restos de obra)
- Ramais mal executados ou ligações clandestinas
- Infiltrações ou intrusões de água subterrânea através de tubulação danificada
- Bancos de sedimentos que comprometam a capacidade hidráulica
O registro deve permitir relacionar cada achado ao trecho correspondente, com identificação precisa da localização através de odômetro (distância em metros desde o ponto de acesso), posição horária (12h, 3h, 6h, 9h) e fotografia. Sem essas informações, a fiscalização pode conhecer o defeito e ainda ter dificuldade para exigir ou acompanhar a correção.
Critérios de aceitação de não conformidades
Uma anomalia encontrada antes da entrega pode ser corrigida com a equipe e o histórico de obra ainda disponíveis. O relatório de inspeção deve indicar: localização exata (PV inicial, PV final, distância do evento), natureza da ocorrência (classificação padronizada), medida corretiva acordada, evidência de reinspeção após correção.
Pequenas infiltrações em juntas podem ser aceitáveis conforme norma ABNT específica, mas devem estar documentadas. Deslocamento de juntas superior a 10% do diâmetro nominal geralmente exige correção. Fissuras estruturais ou buracos requerem reparo antes do aceite.

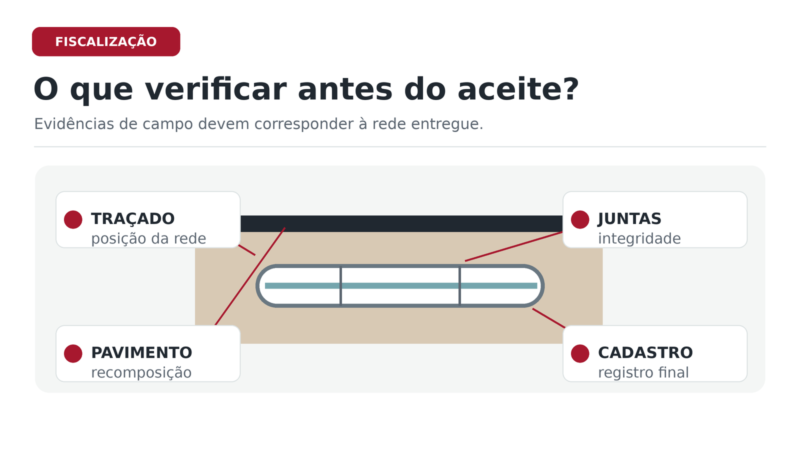

Que evidências orientam o recebimento?
| Item | Evidência útil | Ação diante de divergência |
| Traçado e conexões | Cadastro as built com georreferenciamento e topografia | Corrigir projeto ou atualizar cadastro com justificativa técnica |
| Condição estrutural da rede | Televisionamento com relatório padronizado e imagens | Reparar trecho não conforme e reinspecionar |
| Pavimento | Vistoria de recomposição (compactação, acabamento) | Refazer trecho não conforme em até 7 dias |
| Cadastro final (as built) | Desenhos, imagens, cotas de terreno e fundo, profundidades | Completar documentação antes de transformar em oficial |

A fiscalização da Ageman em Manaus destacou a recomposição asfáltica após obras de água e esgoto como objeto de vistorias em campo. O exemplo mostra que a qualidade da entrega não termina no tubo: a via recomposta e a segurança de circulação também integram o resultado.
Por que inspecionar antes do aceite definitivo?
Uma anomalia encontrada antes da entrega pode ser corrigida com a equipe e o histórico de obra ainda disponíveis. Depois, a localização de um defeito oculto costuma exigir novas mobilizações e pode afetar a operação. A prioridade da fiscalização varia conforme a etapa:
Antes do fechamento da vala observam-se elementos que ficarão ocultos, como assentamento de tubos, juntas, material de base e compactação. Registros fotográficos são essenciais.
Após a recomposição verificam-se acabamento, segurança e estabilidade do pavimento. A compactação deve atingir 95% da densidade máxima.
Antes do recebimento definitivo cruzam-se registros, ensaios, imagens e cadastro as built para localizar pendências. Nesta fase, a rede já está operacional, então qualquer correção é mais custosa.
Essa sequência evita que um único checklist aplicado ao fim tente recuperar informações que já não são acessíveis.
Documentação técnica obrigatória
O cadastro final deve incluir alterações de traçado e conexões realmente executadas, não reproduzir automaticamente a planta inicial. Quando desenhos, imagens e registros de campo convergem, a operação recebe uma referência mais confiável para desobstrução, expansão e reparos.
Informações mínimas do cadastro as built
- Código ou número de identificação de cada singularidade (PV, caixa de inspeção, tubo de queda)
- Georreferenciamento com coordenadas e cotas altimétricas (cota de terreno, cota de fundo, profundidade)
- Diâmetro nominal e material de cada trecho
- Extensão total de cada rede
- Direção do fluxo
- Identificação de ligações domiciliares e ramais
- Posição de interferências (galerias de água pluvial, redes de energia, telecomunicações)
- Condição estrutural documentada por televisionamento
- Anomalias identificadas e medidas corretivas executadas
Caso haja divergências entre projeto e implantação, a pendência precisa ser resolvida antes de transformar um documento incompleto em cadastro oficial. Registros datados e localizados ajudam a preservar a memória técnica e tornam a fiscalização mais transparente para todos os envolvidos.
Além de conferir materiais, execução e aderência ao projeto, a fiscalização deve verificar quem responde tecnicamente por cada atividade. Projetos, execução e serviços técnicos de fiscalização precisam contar com profissionais habilitados, registrados no CREA e com as ARTs (Anotações de Responsabilidade Técnica) correspondentes ao escopo de sua atuação.
Uma equipe qualificada pode então relacionar medições, inspeções e registros de campo aos responsáveis técnicos, facilitando a identificação e a correção de divergências.
Também importa separar defeitos de execução de ocorrências posteriores à entrega. Um ramal mal conectado durante a obra é responsabilidade do construtor. Uma infiltração detectada seis meses depois pode ser operacional. Registros precisos fazem essa distinção clara.
Documente a condição das redes antes do recebimento da obra com equipamentos de alta resolução e relatórios técnicos detalhados da Azimute Tech.
